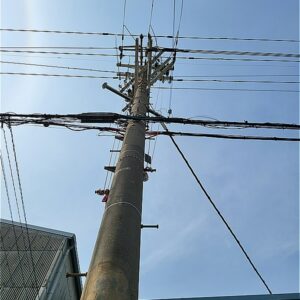

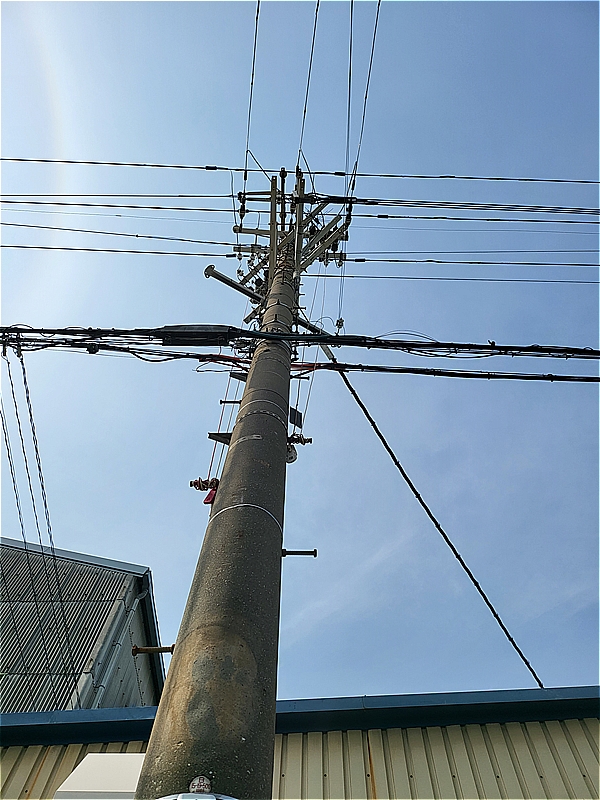

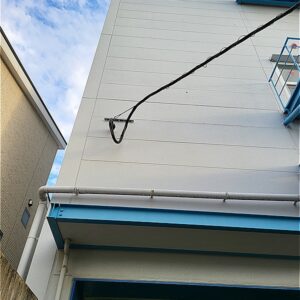

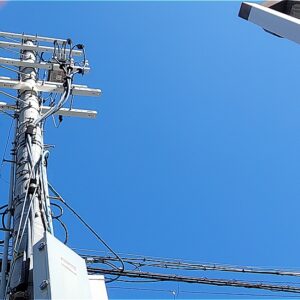

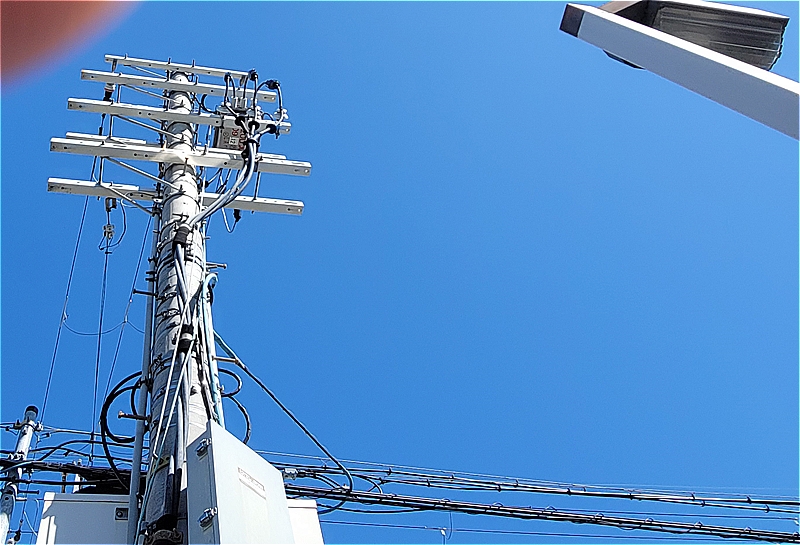

引込高圧耐火ケーブル改修工事 作業内容 既設が地中埋設配線だったのを架空にて建物に引き込み変更しました。 改修前 改修後 屋内負荷開閉器(LBS)取替工事 作業内容 電灯トランス75kva、動力トランス100kvaでVCB受電になっていた為、LBS受電に変更しました。 作業時間はAM9:00~PM5:00の予定でしたがPASの紐が切れかかっていたので取替作業にてPM6:00となりました。 改修前 改修後
