作業内容
・事務所ビル

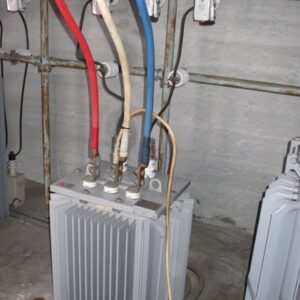

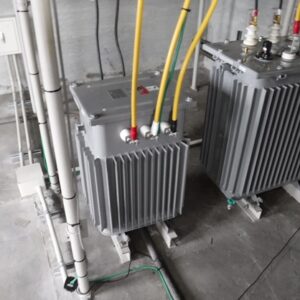

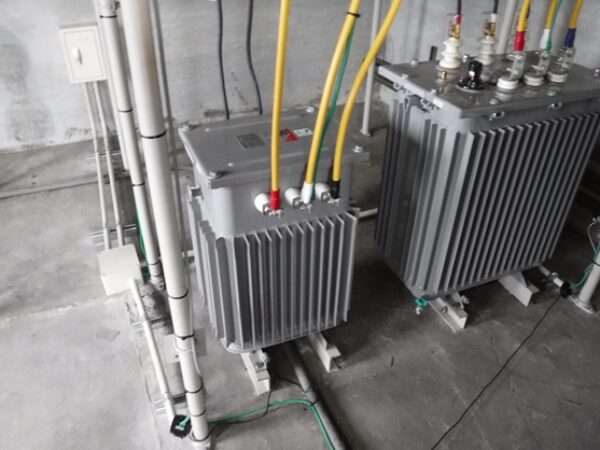

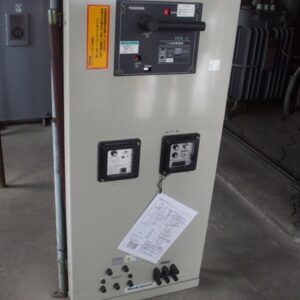

・既設電灯トランス75KVA、動力トランス100KVAでVCB受電

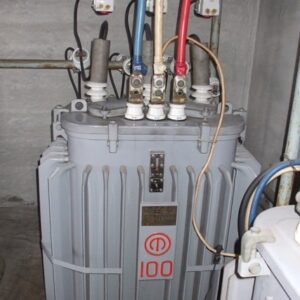

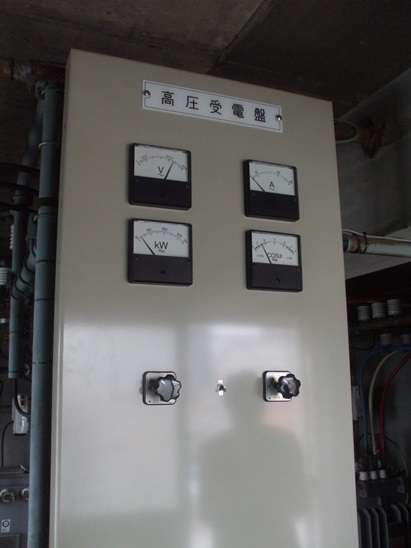

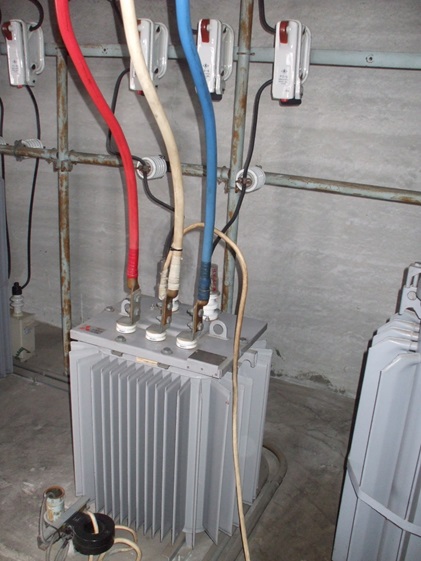

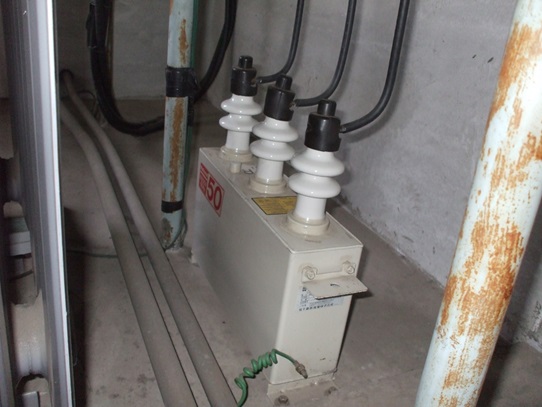

・新設電灯トランス50KVA、動力トランス75KVAでLBS受電に変更(過去3年間のデータ確認済)
・電気室フレームパイプ塗装工事1日停電(AM9:00~PM5:00)
・出迎えケーブル・電気室改修1日停電(AM9:00~PM6:00)

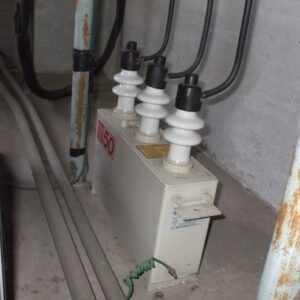

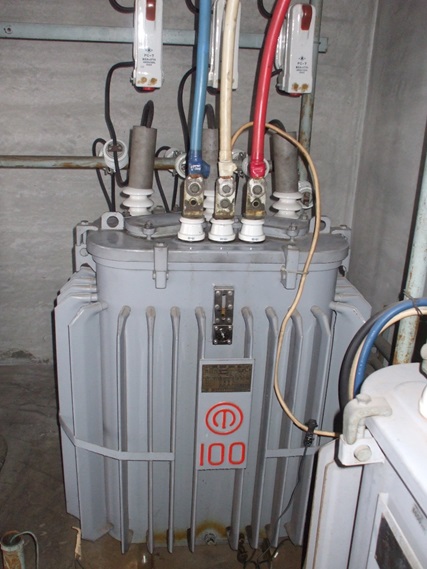

・既設トランス油、前もって採取により電灯トランス100KVAが該当したので低濃度PCB含有機器として処分しました。

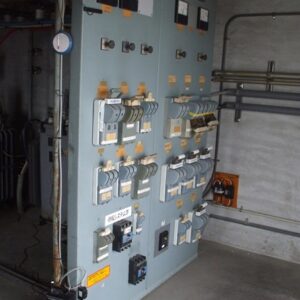

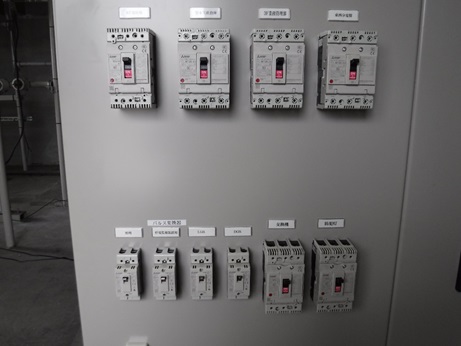

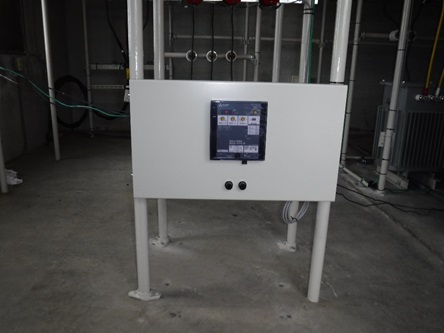

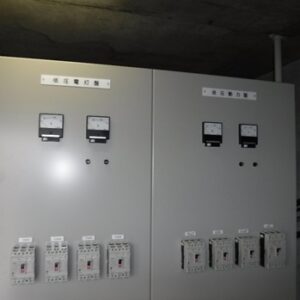

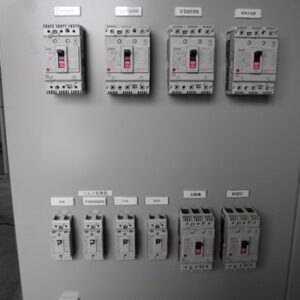

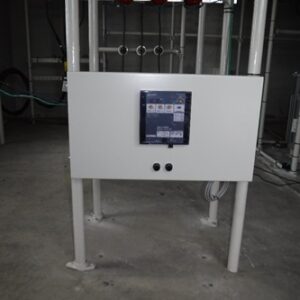

・パネル盤も自社で製作しました。設計から納期まで3週間。
(盤メーカーで納期1ヶ月ですが、今回も時間短縮ができ、費用も2割ほどダウンできました。)

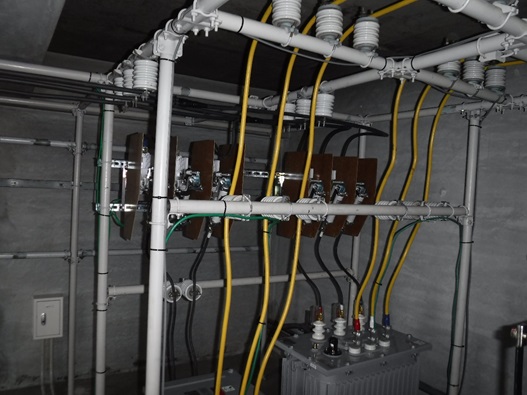

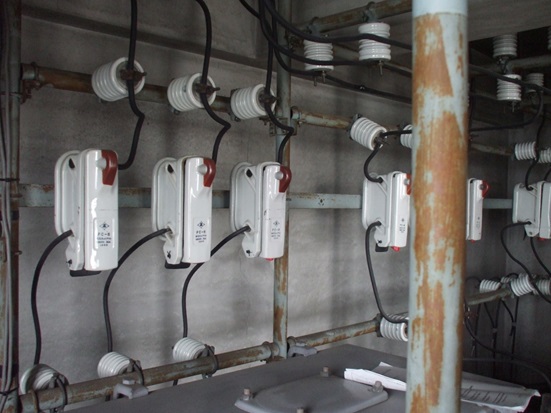

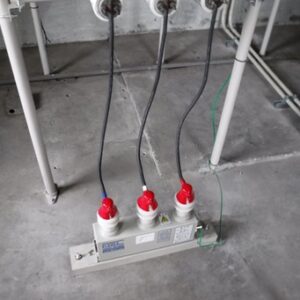

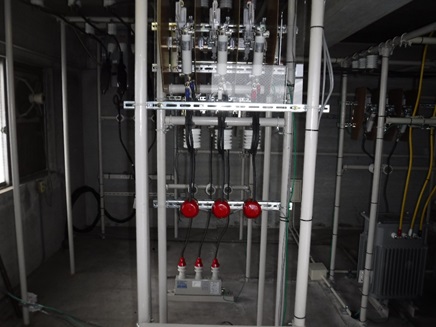

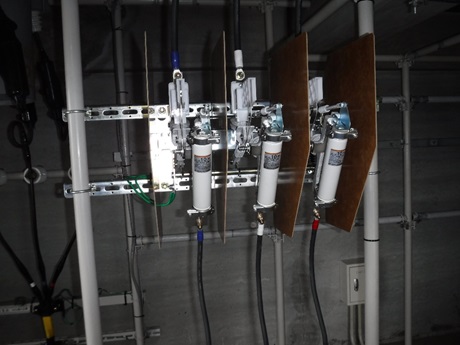

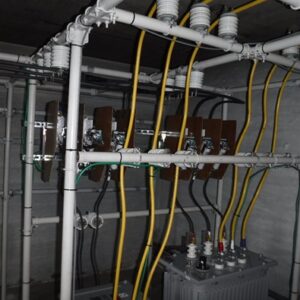

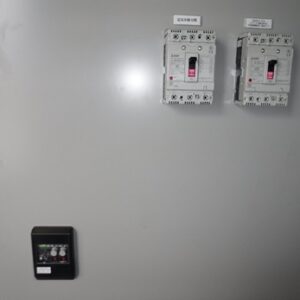

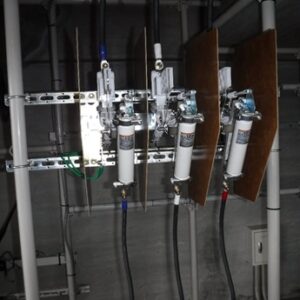

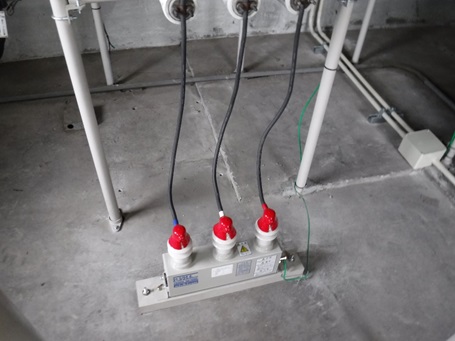

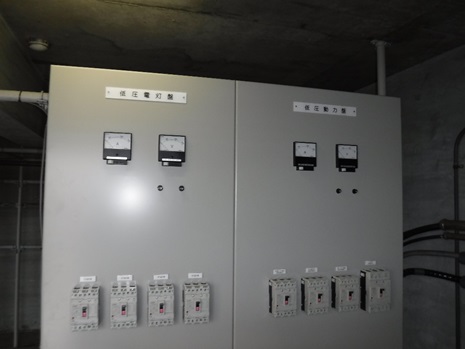

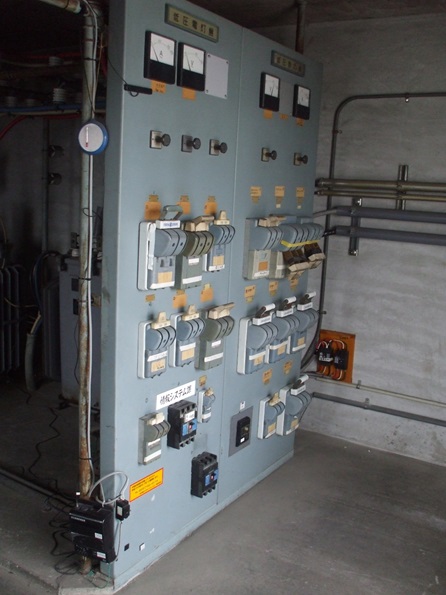

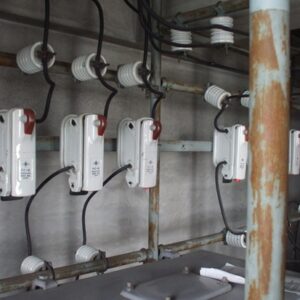

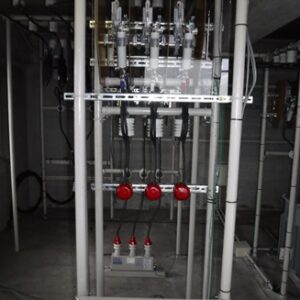

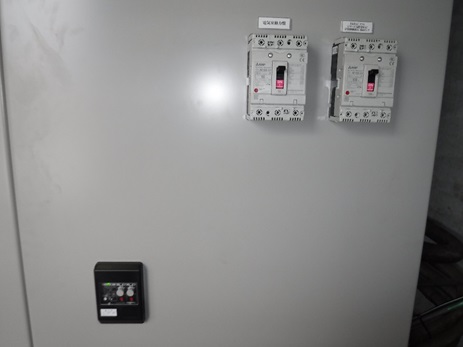

高圧ケーブル・高圧機器の入替
